Construction de la salle de bains de la chambre 5

– Photos dans l'ordre anté-chronologique –

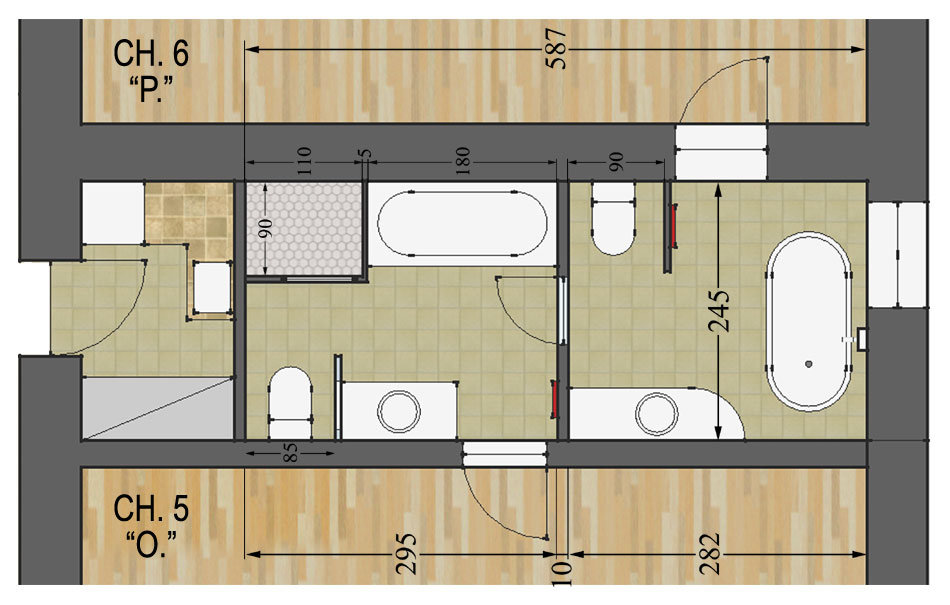

Le projet : faire 2 SdB au lieu d'un seule (commune aux chambres 5 et 6)

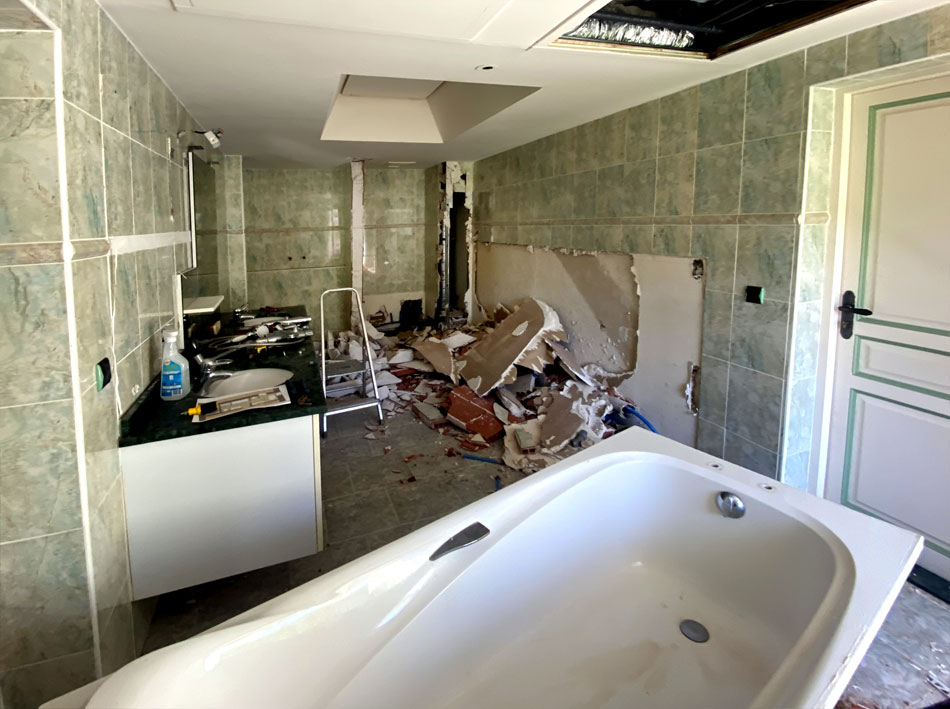

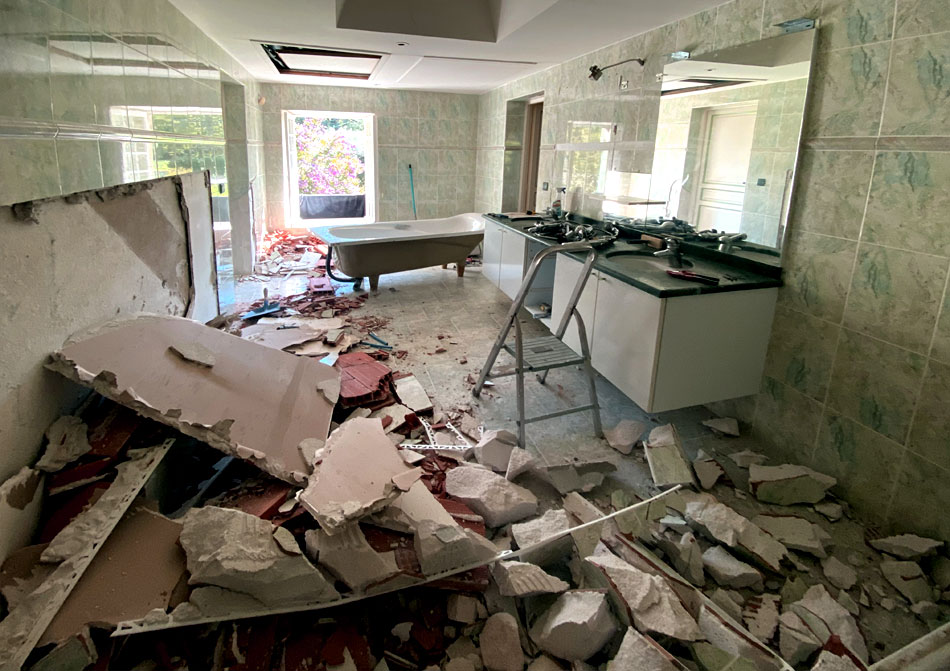

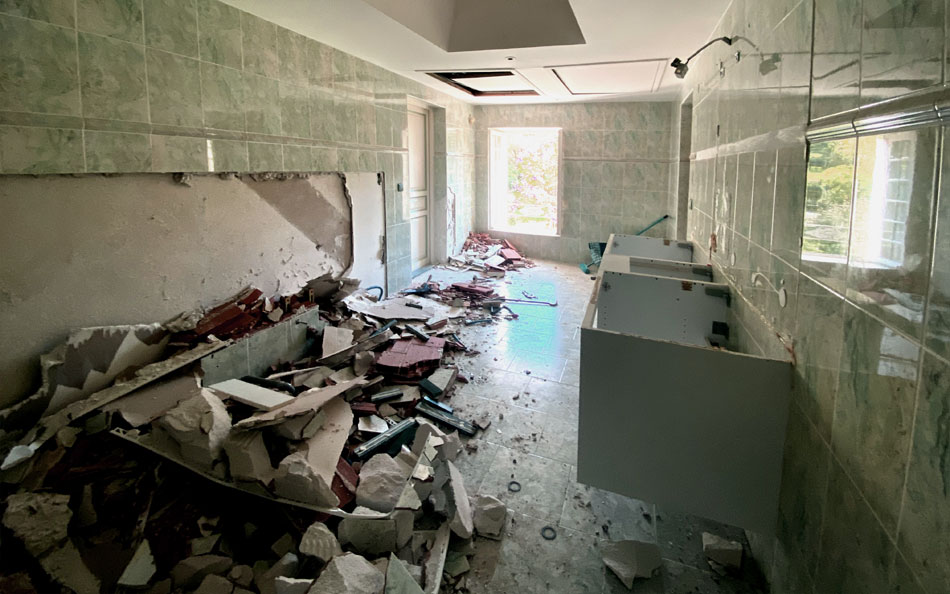

15/09/3022 : la salle de bains commune aux chambres 5 et 6, à 8H00 du matin...

... et à 14H00 !

On récupère le WC suspendu, la baignoire, la porte de douche, les miroirs, les vasques...

... et on jette le bidet !

15H30

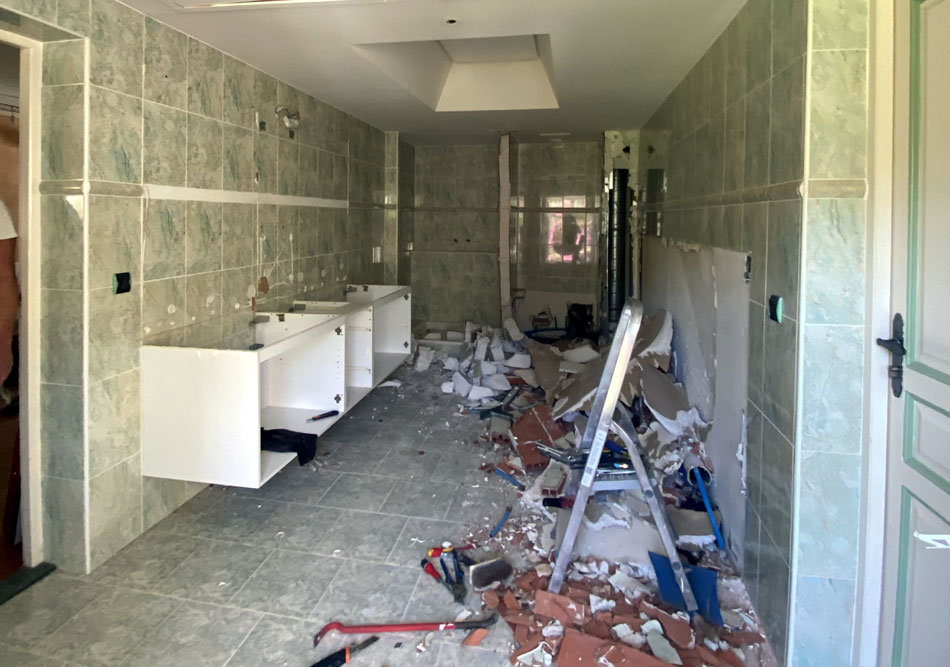

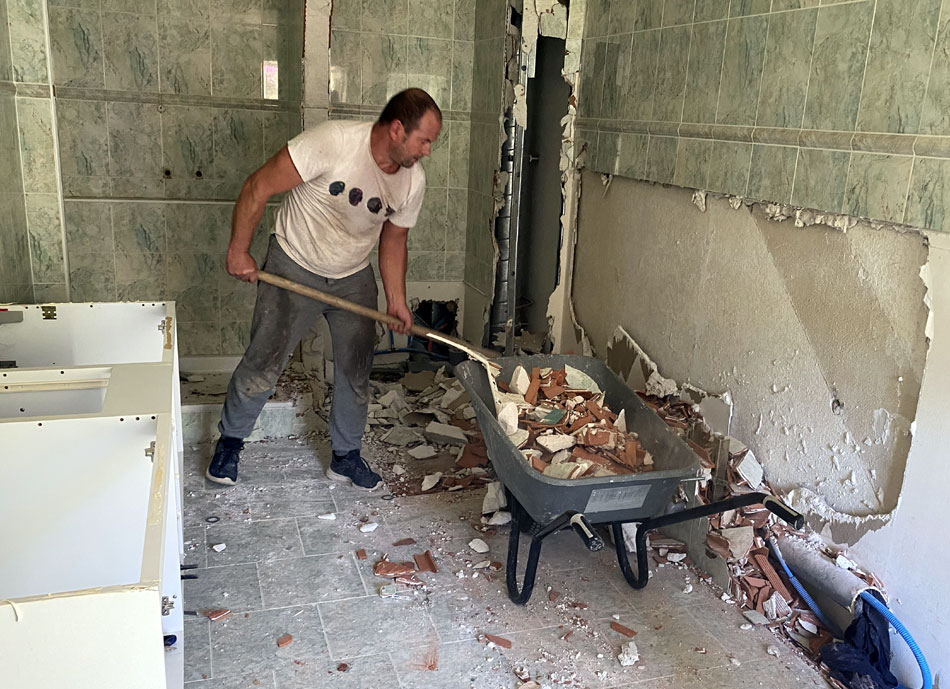

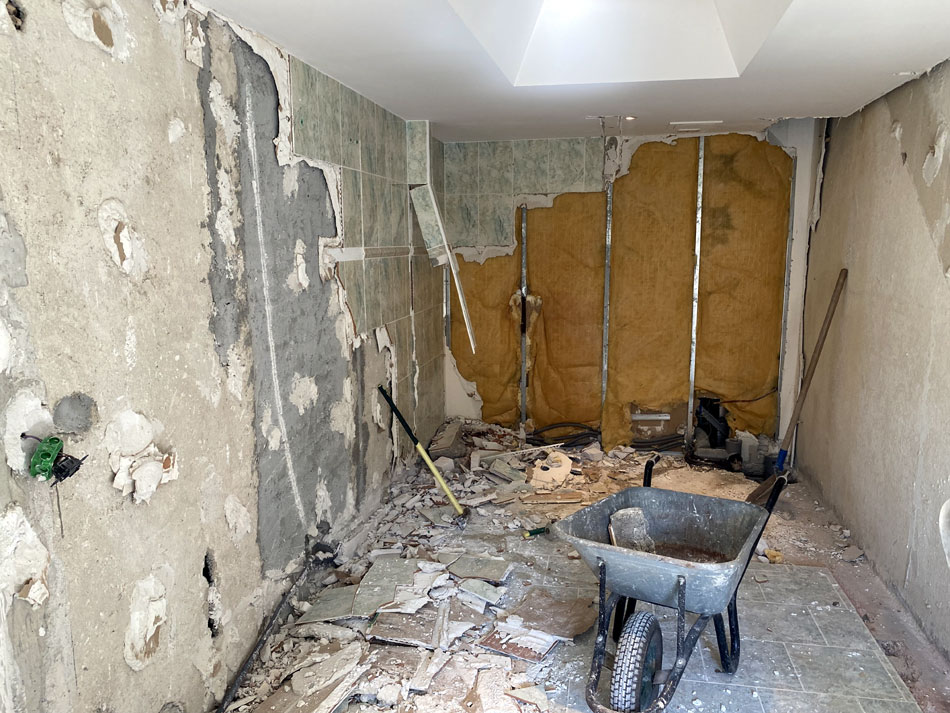

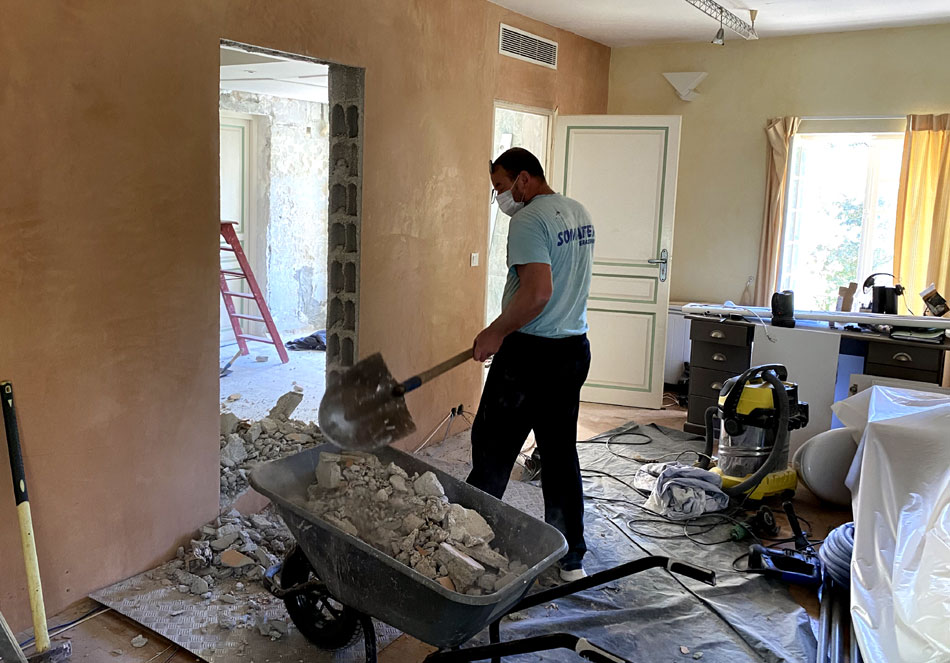

Ça va plus vite à démolir... qu'à reconstruire !

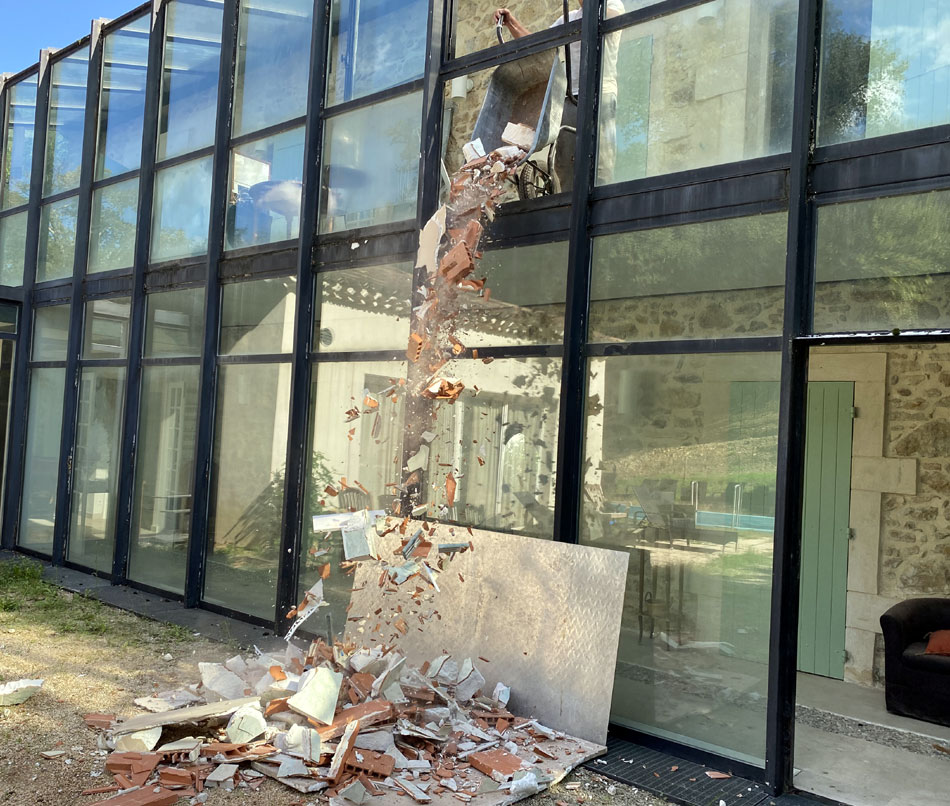

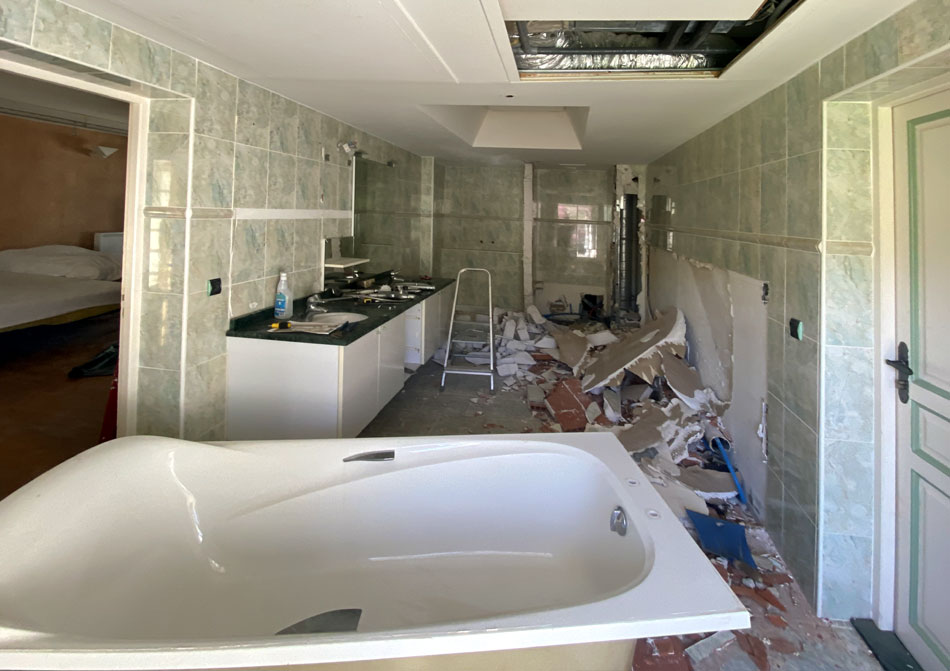

On enlève une vitre de la verrière pour l'évacuation des gravats...

On ramasse...

... on vide !

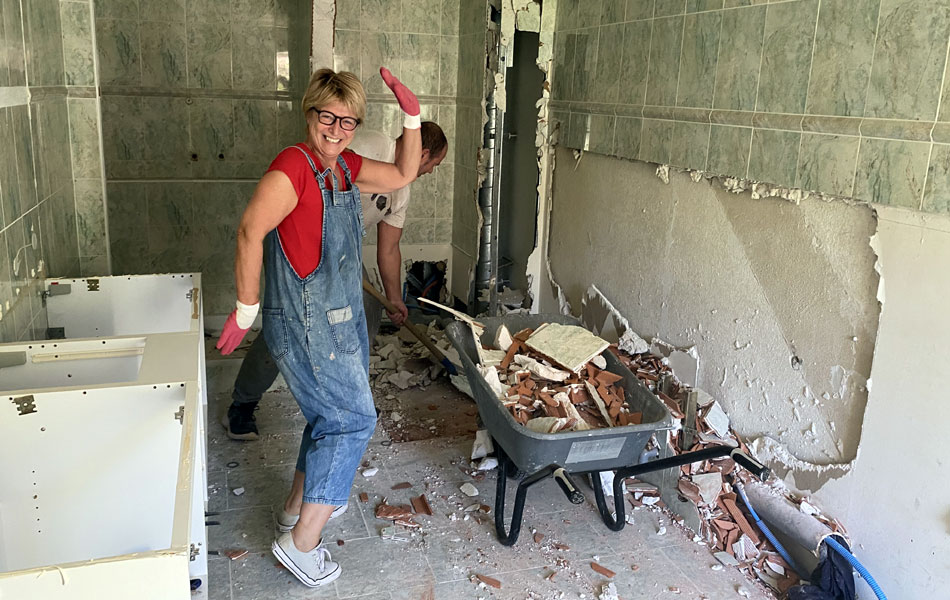

Même Patricia s'y met !
... mais c'est Nico qui casse !

Fin de journée !

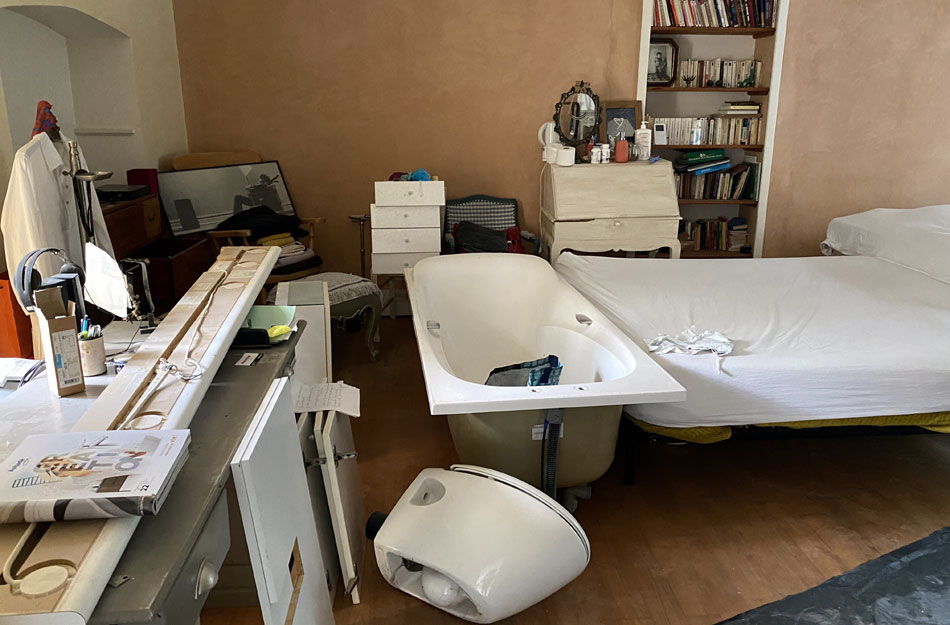

Et voilà ce qu'est devenue ma chambre (mon ancienne chambre...) !
Vendredi 16 septembre, 10H00
Vendredi 16 septembre, 12H00
Vendredi 16 septembre, fin de journée (côté nord) ! Maintenant, y' a plus qu' à...

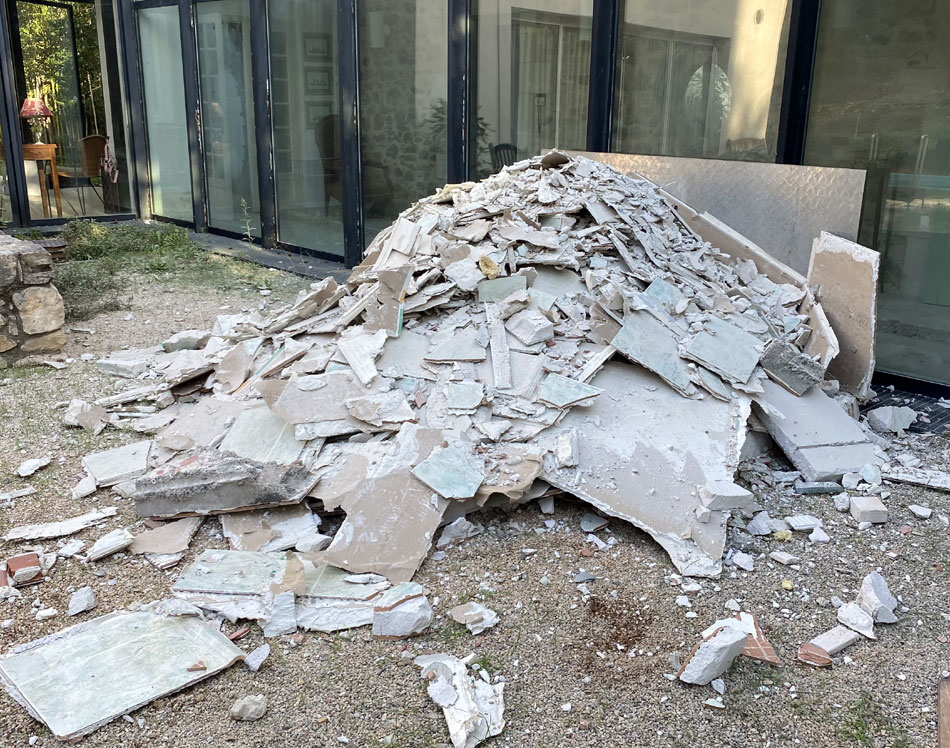

... et tout ça à évacuer !

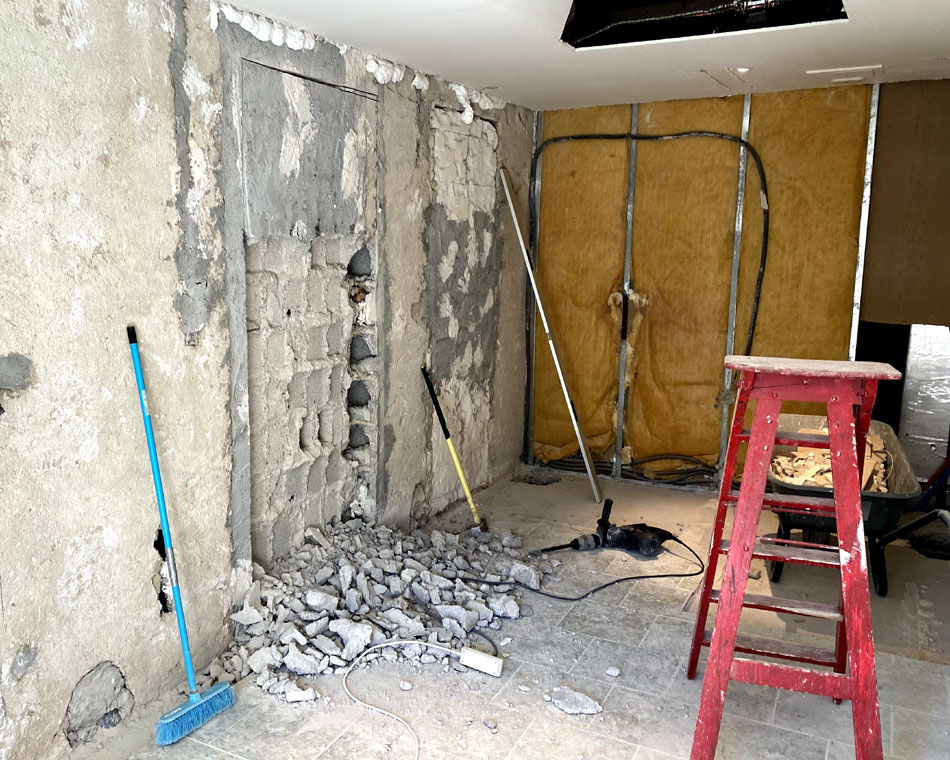

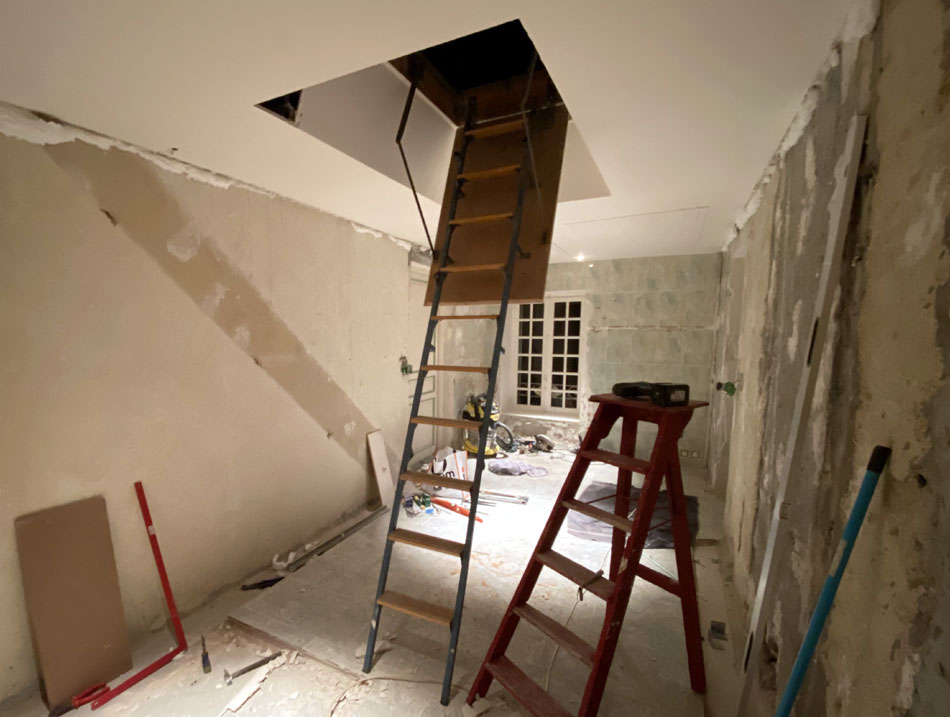

19/09/2022 : Escalier vers le grenier inversé ! Sinon il était à cheval sur le mur qui séparera les futures SdB...

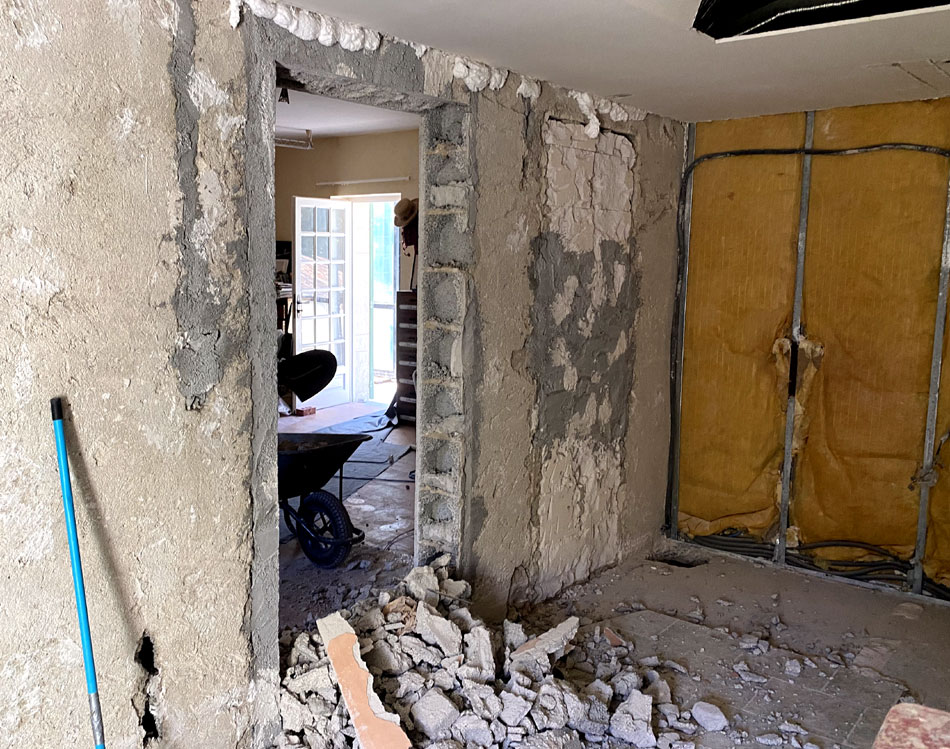

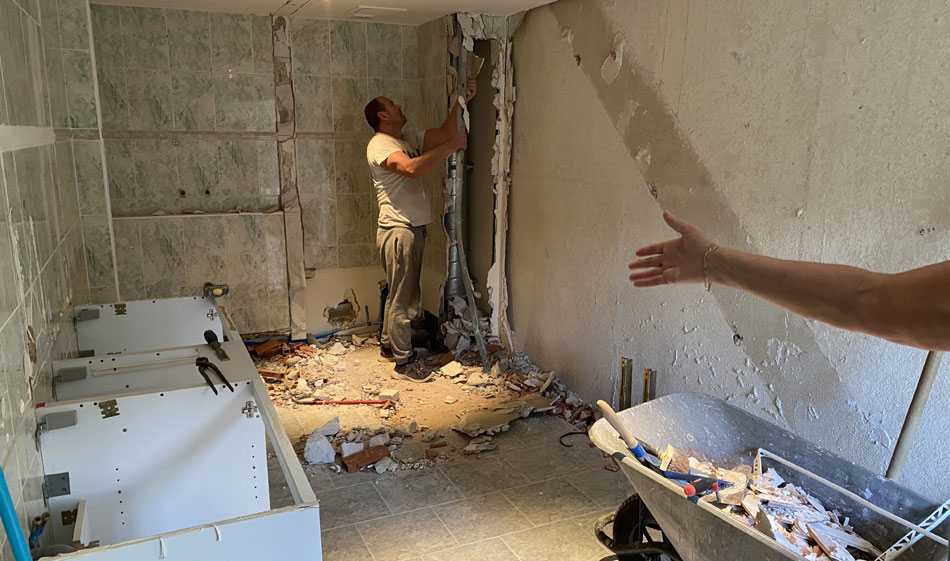

20/09/2022 : Nico s'attaque à l'ouverture vers la chambre 5...
20/09/2022 : ... et ça y est !

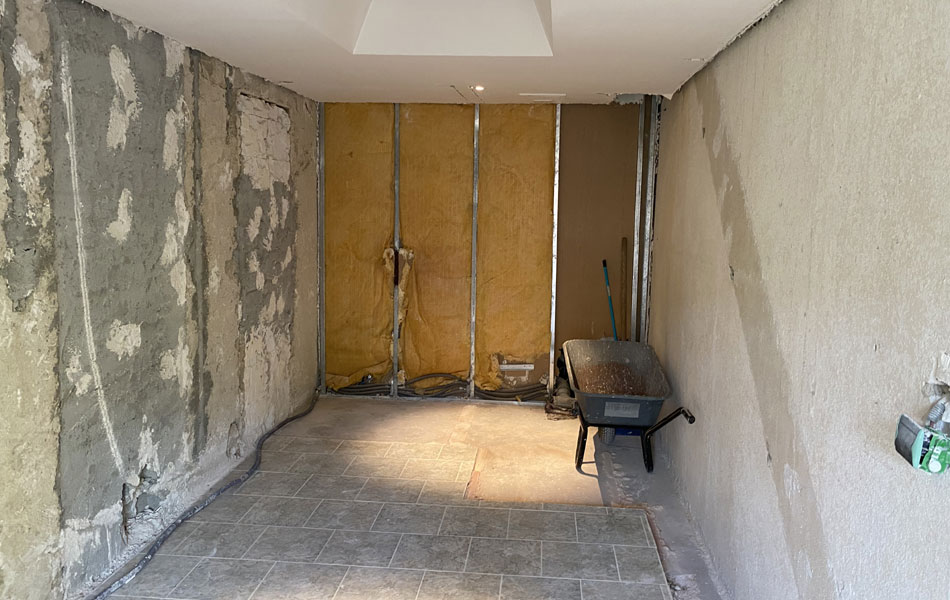

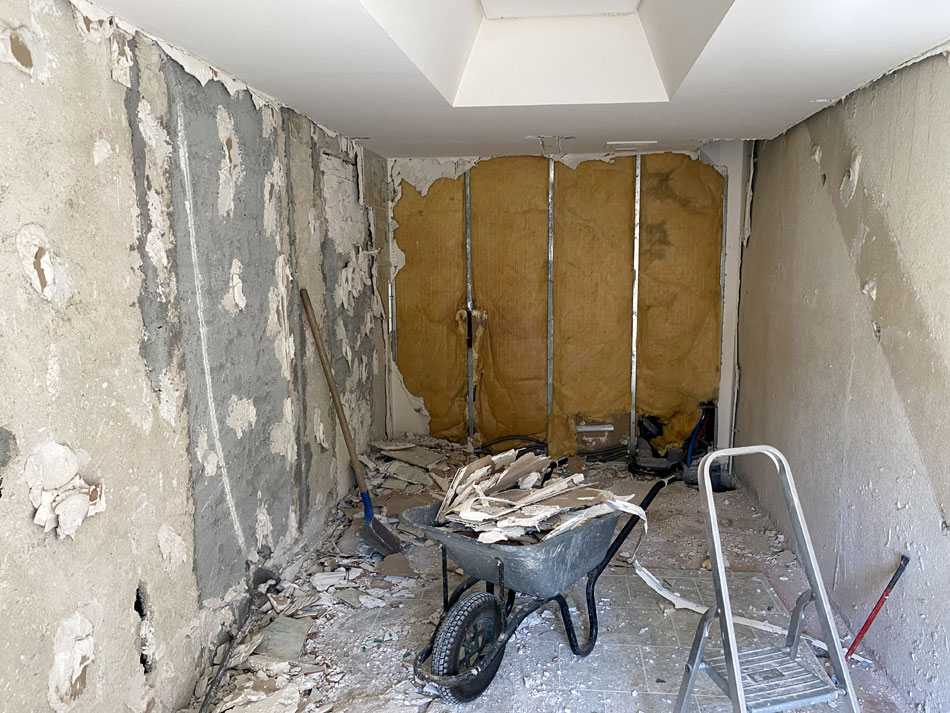

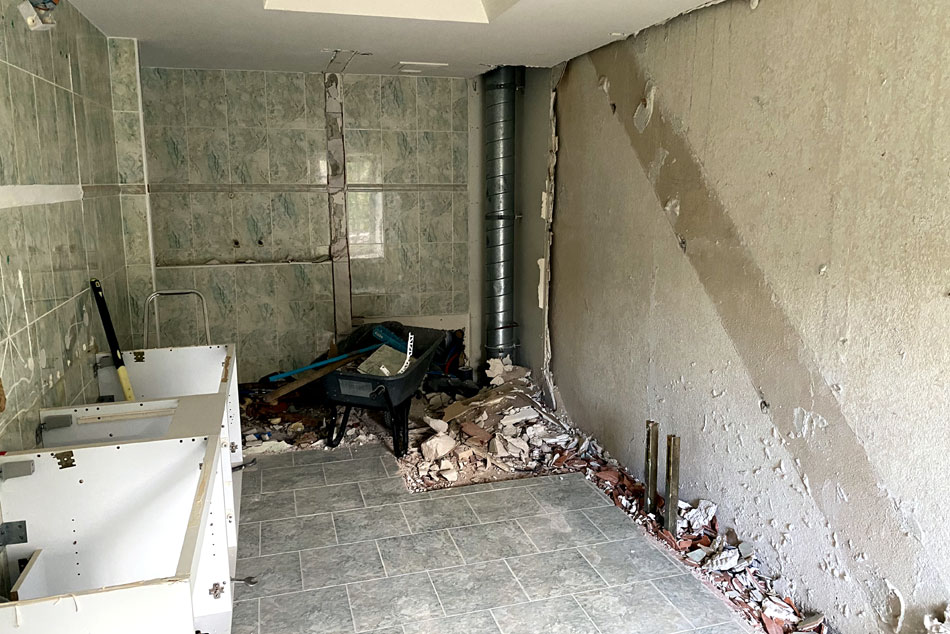

Évacuation des gravas...
Reste plus qu'à boucher (et déplacer) l'ancienne porte !

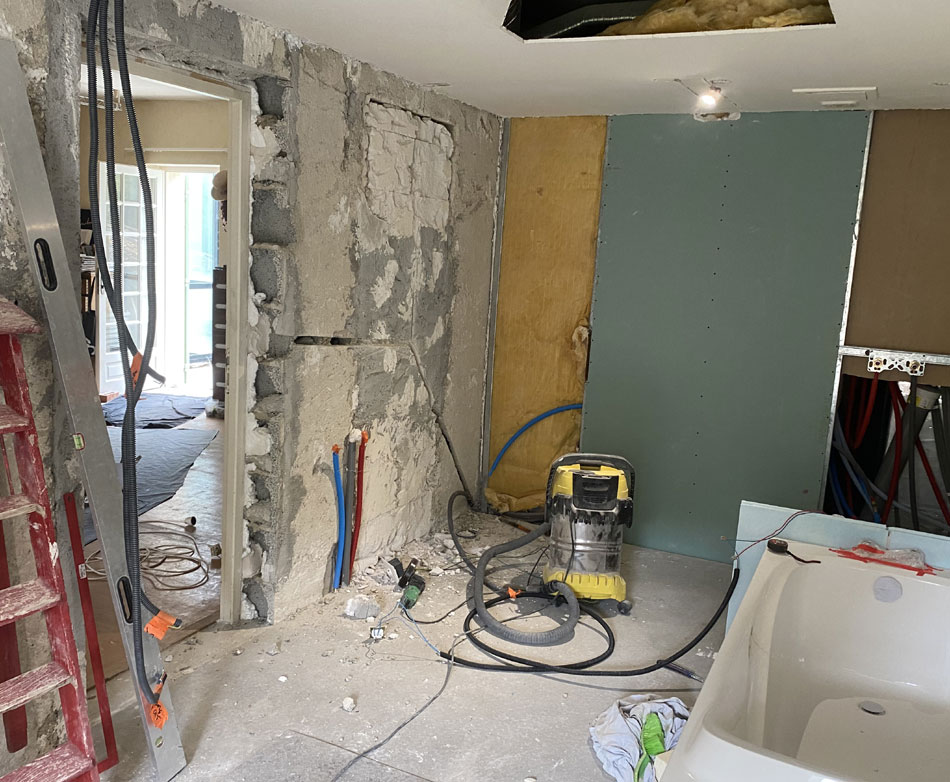

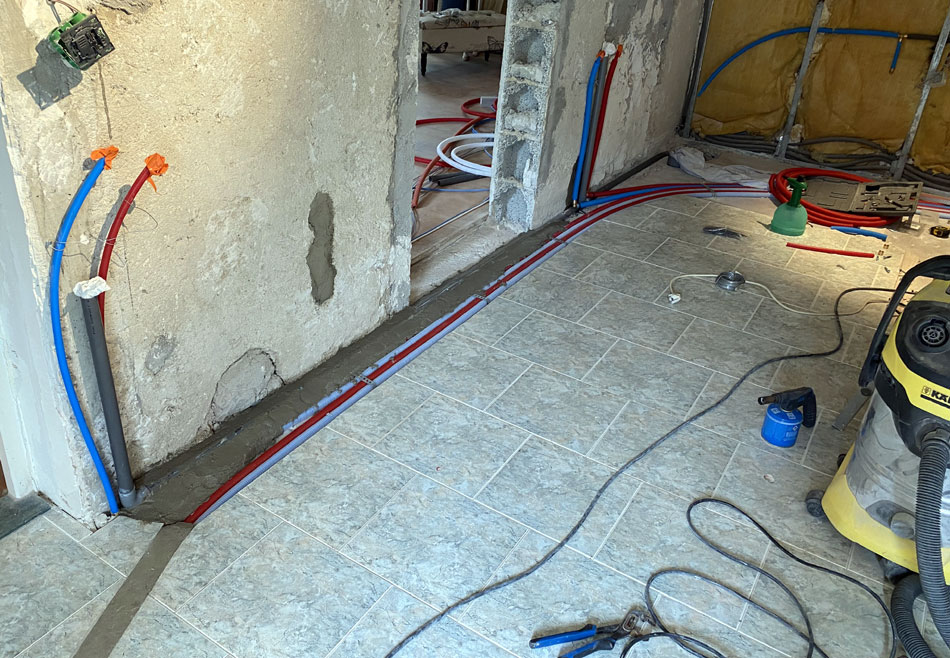

Les alimentations en eau froide et chaude...
... les évacuations des eaux usées...

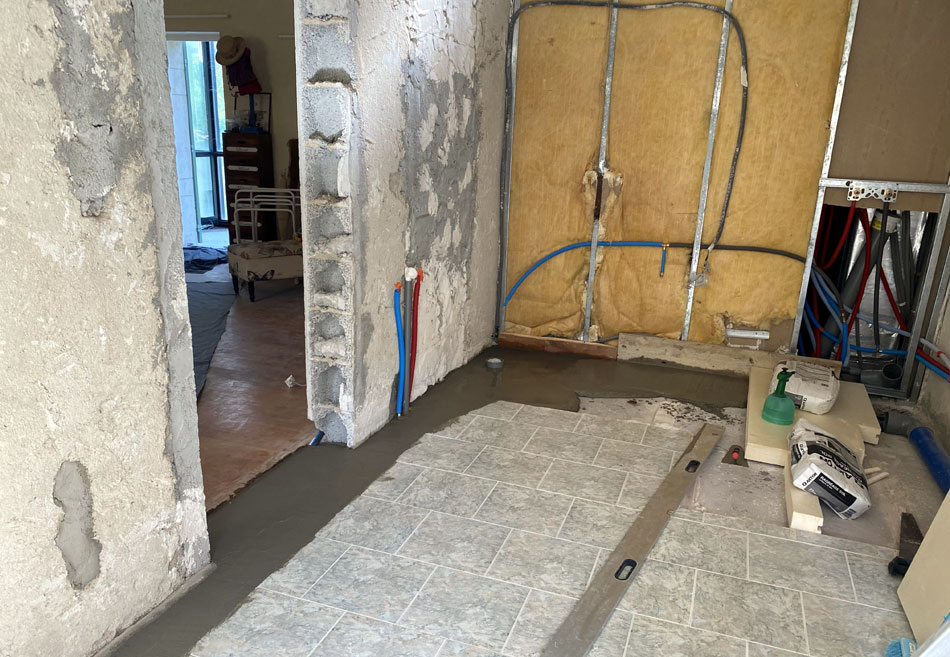

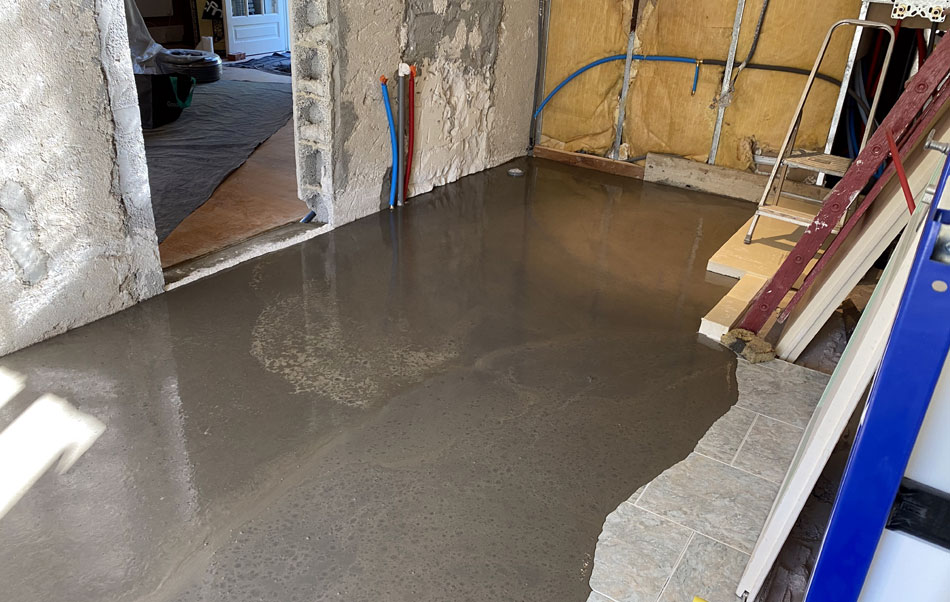

Préparation de la remise à niveau du sol...
Ragréage : quasiment 4 cm entre les 2 chambres !
29 septembre : Nouvelle porte posée !

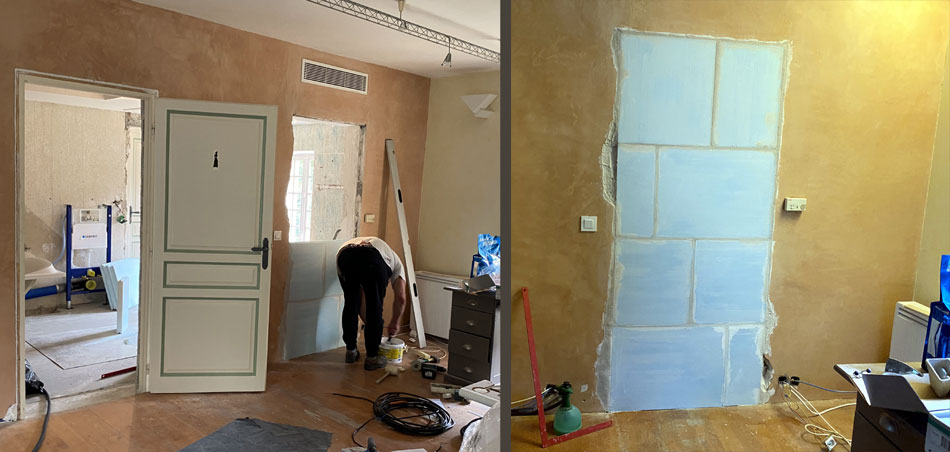

30 septembre : L'ancienne porte est bouchée !

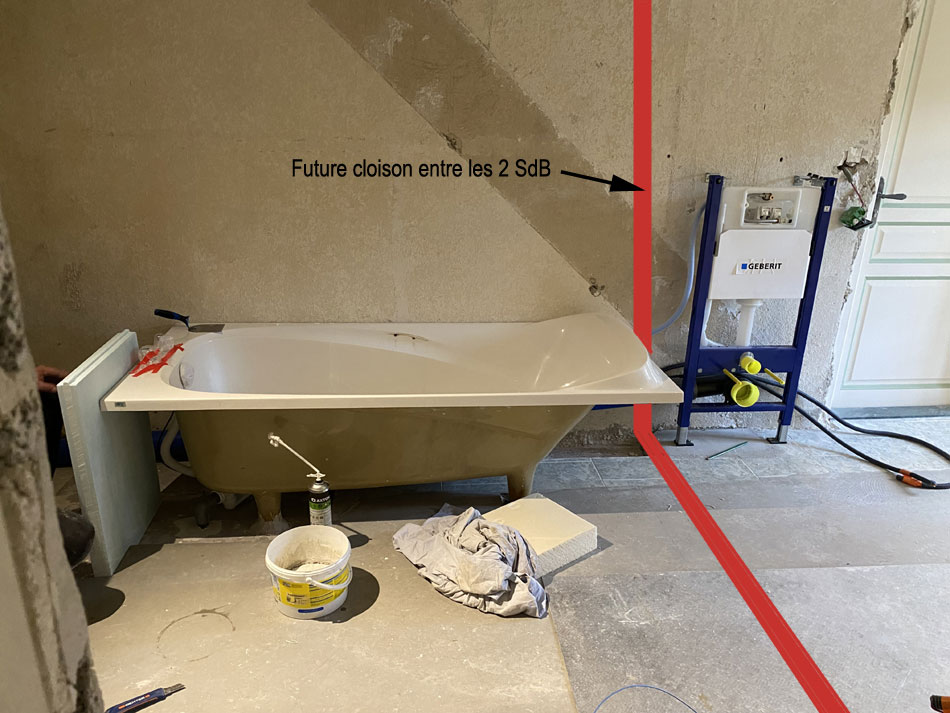

30 septembre : Récup de l'ancienne baignoire (pour la SdB 5) et pose du nouveau WC SdB 6)

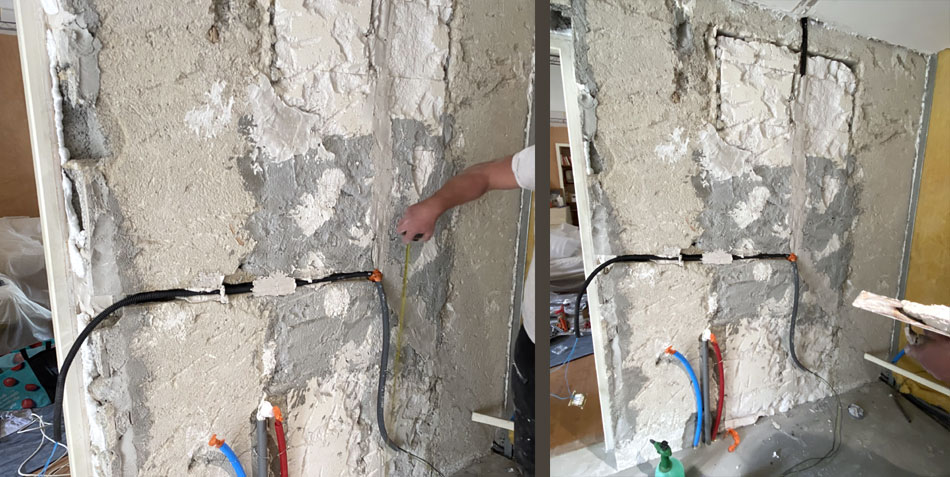

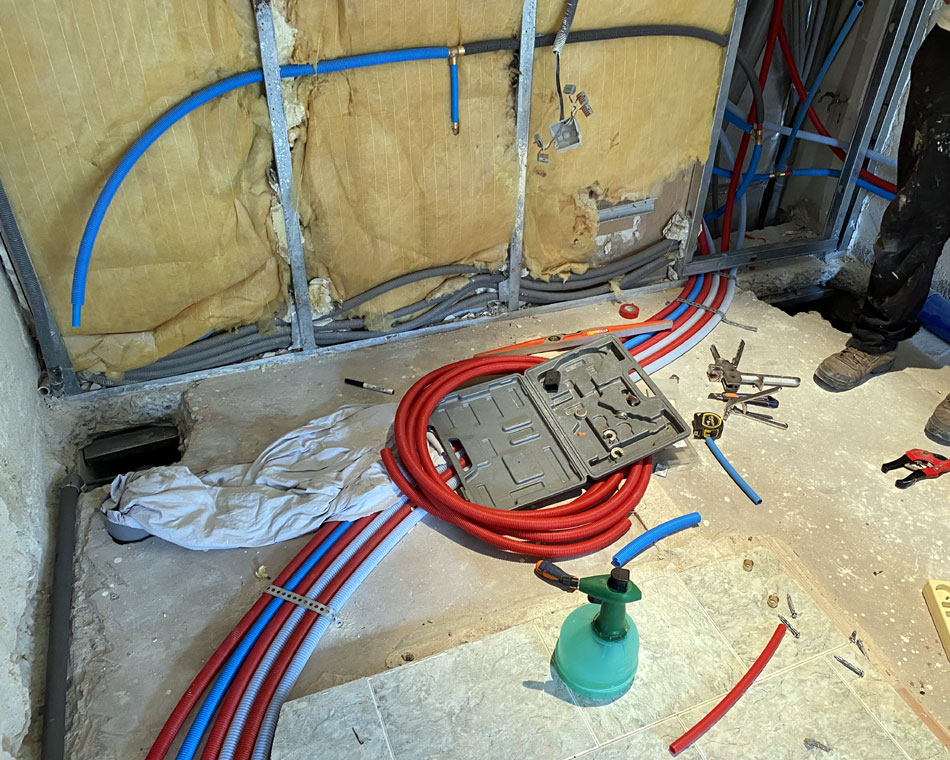

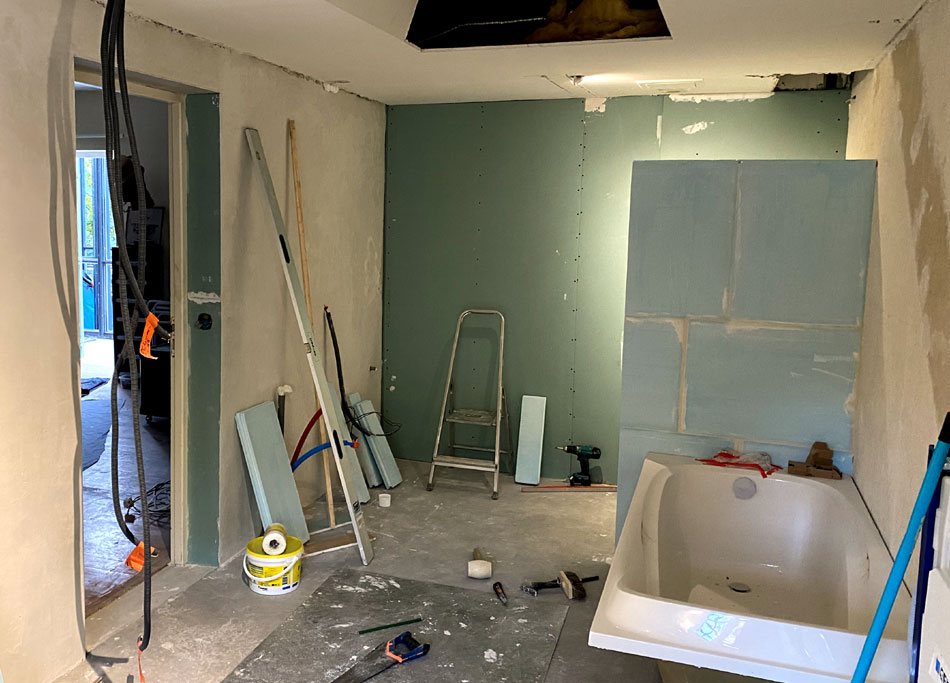

1er octobre : pose et encastrement des gaines électriques
1er octobre : pose et encastrement des gaines électriques

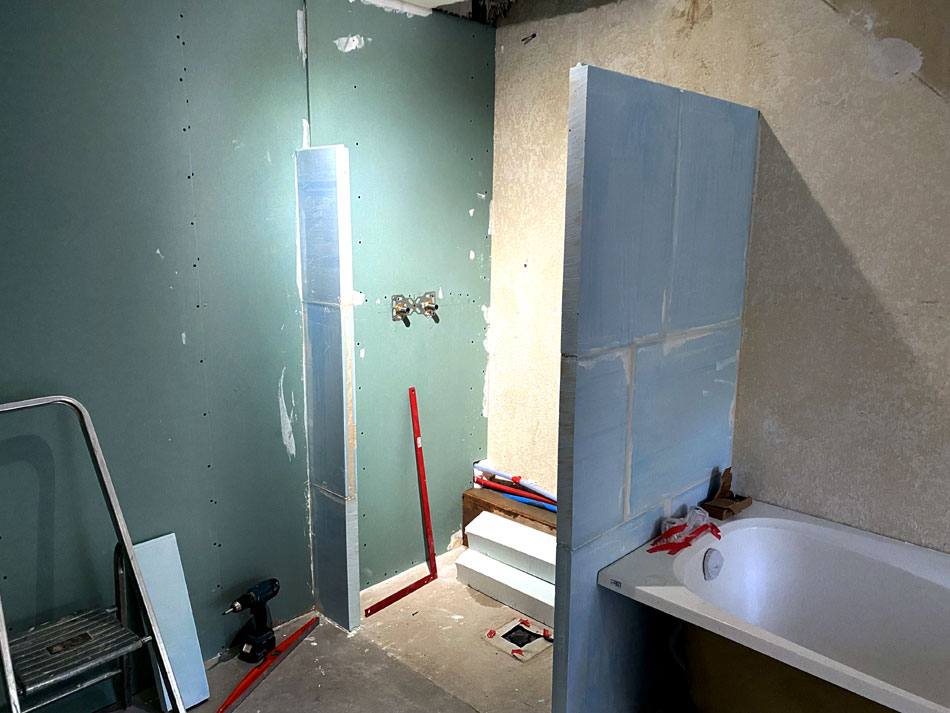

10 octobre - SdB 5 : la cloison de la douche se monte...
10 octobre - SdB 5 : la cloison de la douche se monte...

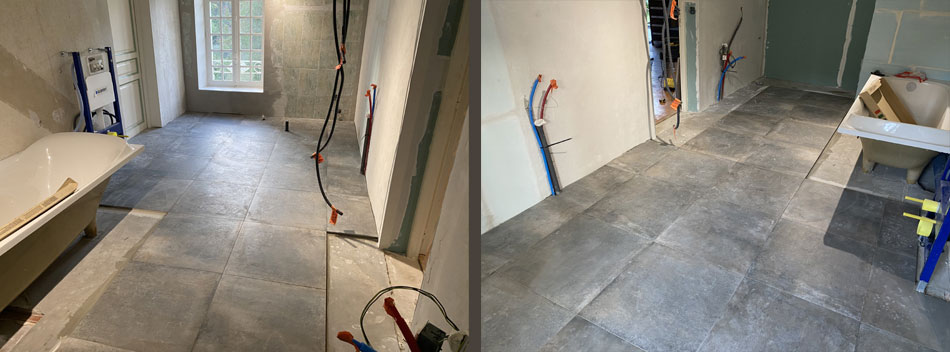

14 octobre - SdB 5 et 6 : Pose du carrelage

15 octobre - Montage de la cloison (avec une porte) entre les 2 SdB

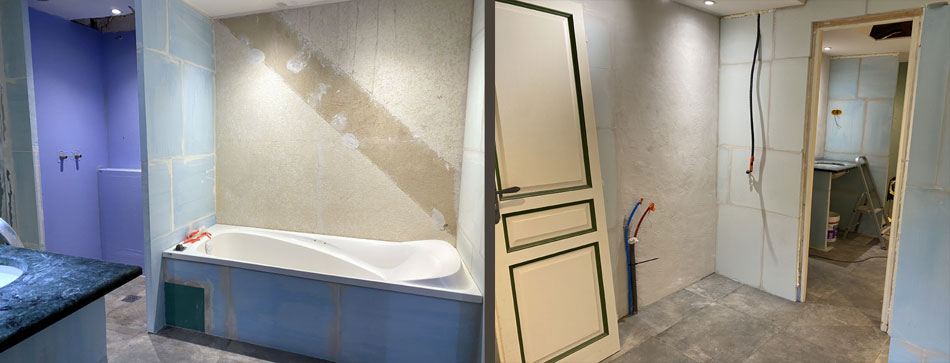

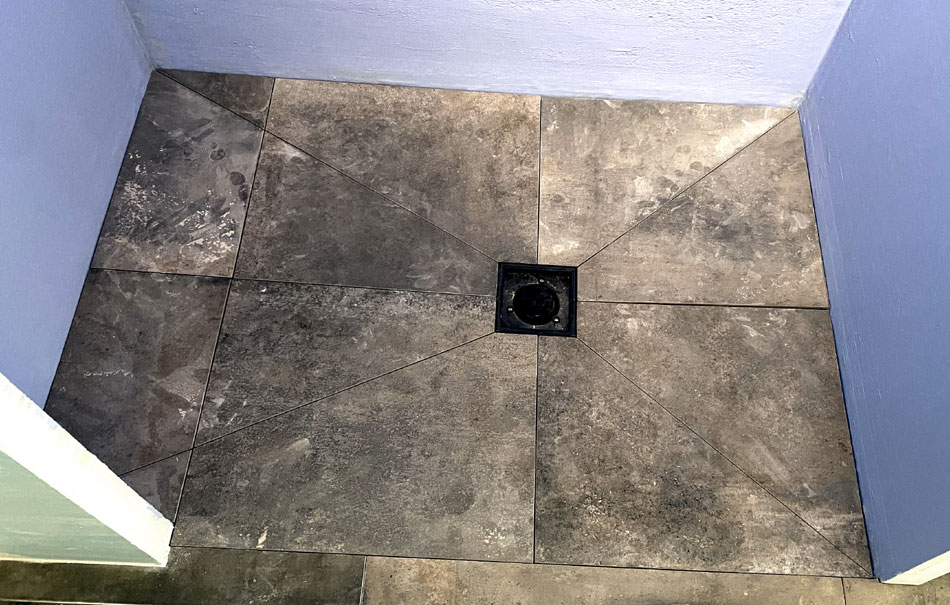

17 octobre : SdB 5 - Carrelage de la douche

20 octobre : SdB 5 - Tout l'éclairage est posé ! Demain, on s'occupe des VMC...

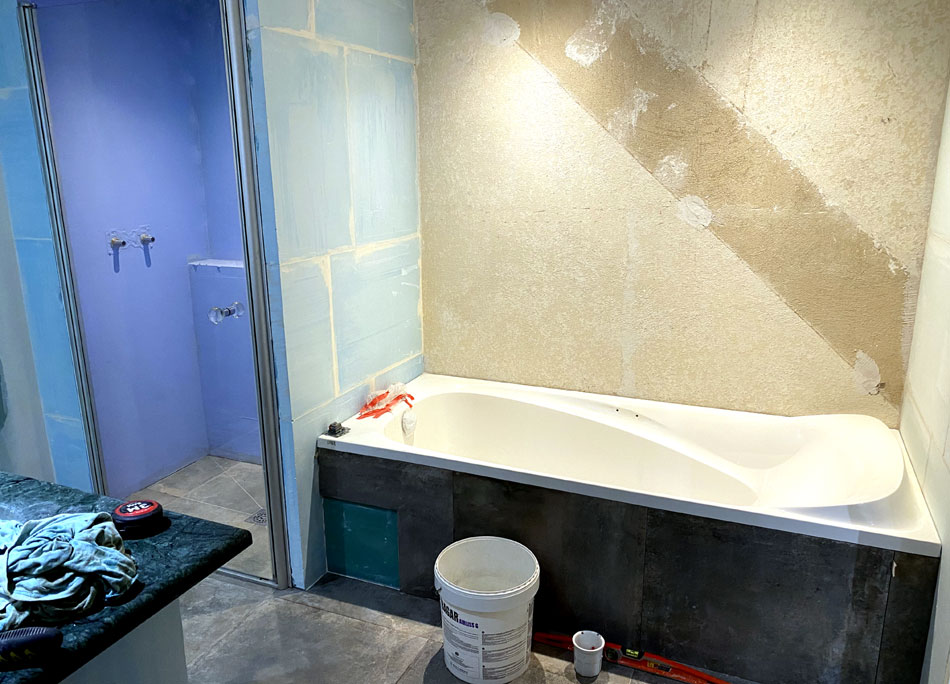

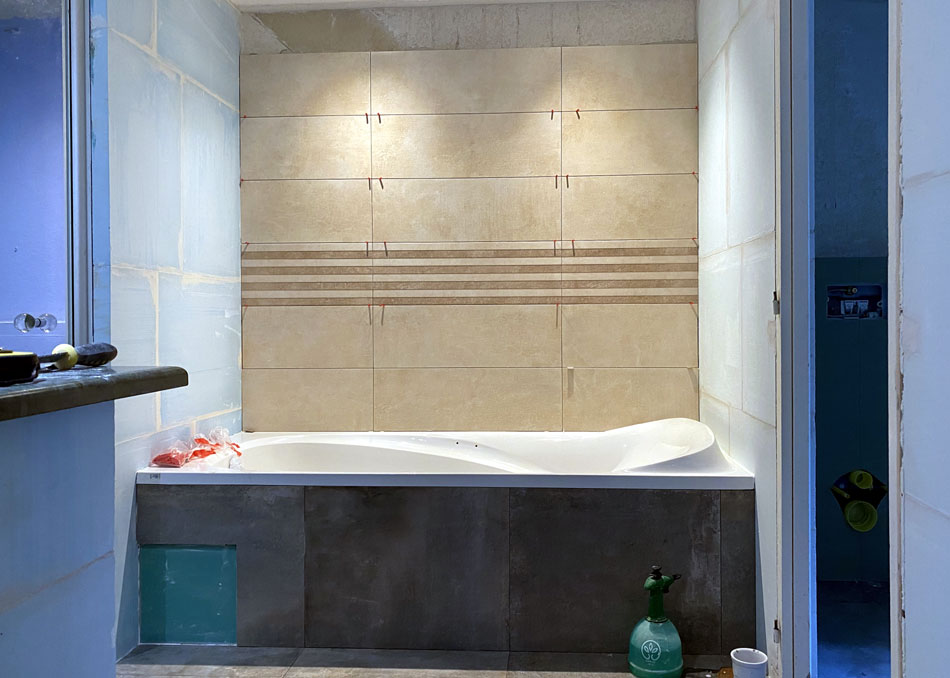

28 octobre : SdB 5 - Porte de douche et carrelage en bas de la baignoire posés !

29 octobre : SdB 5 - Pose du carrelage en cours...

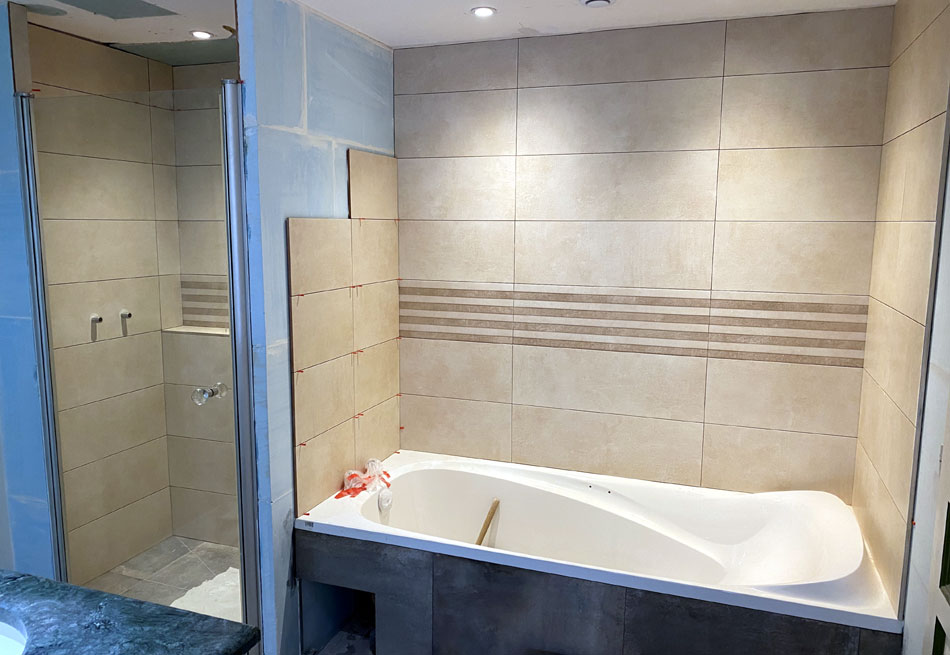

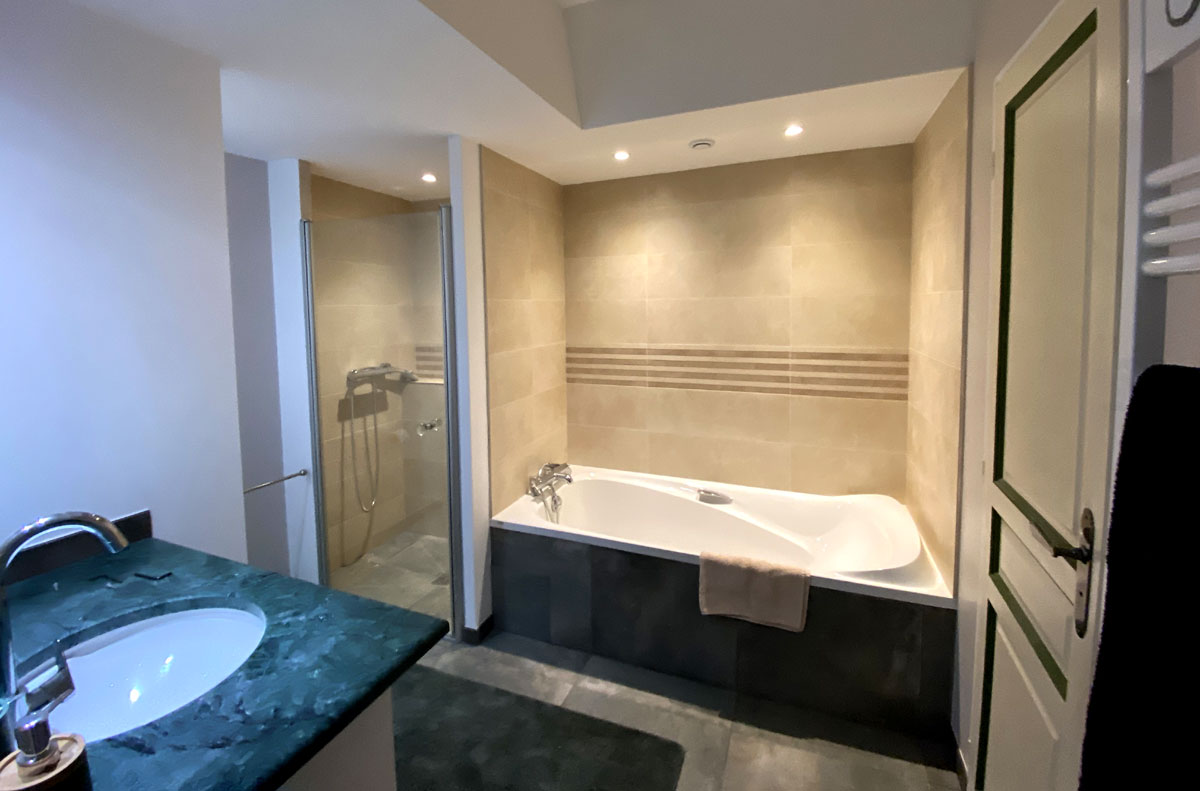

16 novembre - La salle de bains d'Olivier bientôt (!) terminée...

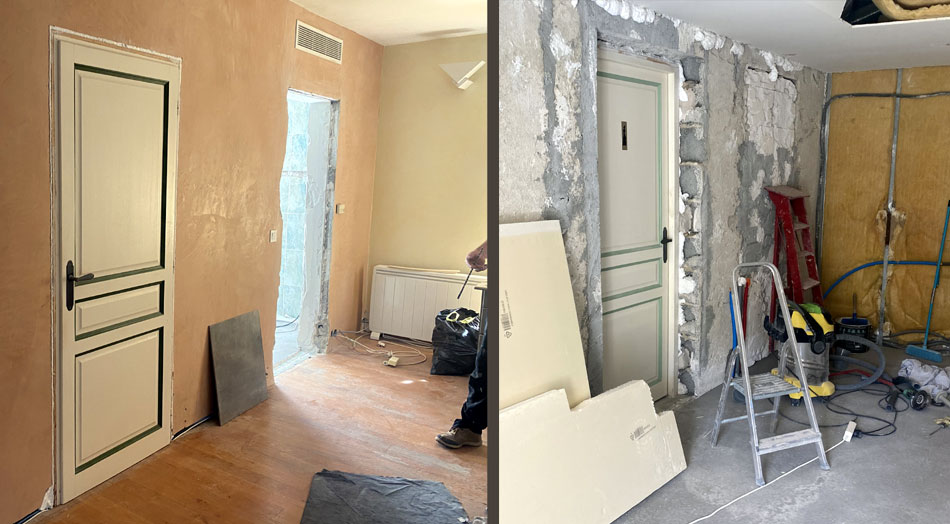

7 décembre 2022 : La salle de bains étant quasiment finie, je ré-emménage dans ma chambre !

7 décembre 2022 : Ma chambre, avant la peinture et la construction de la cloison / penderie / tête de lit.

7 décembre 2022 : Le projet de cloison pour couper un peu la pièce et mettre une penderie de chaque côté.
